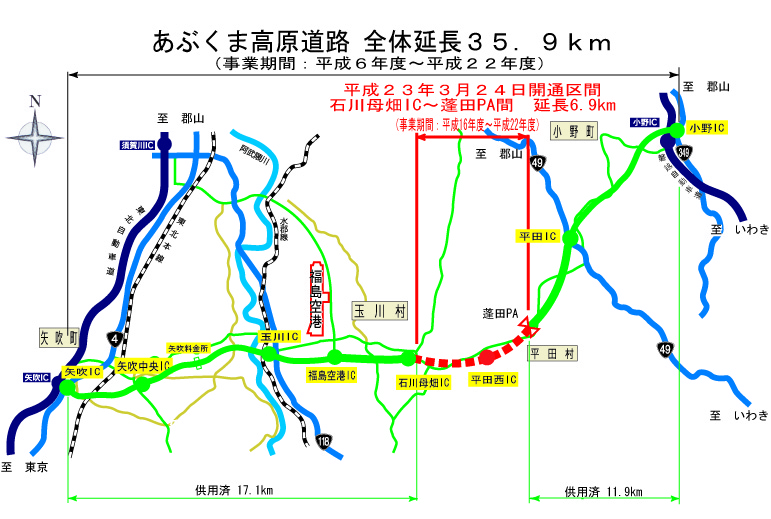

平成 6年度〜 |
矢吹町、玉川村及び小野町の一部区間について事業着手 |
平成 6年 8月 |
矢吹IC〜福島空港間及び平田村(R49号)〜小野IC間(L=21km)路線発表 |
平成 6年12月 |
本路線の全体計画が地域高規格道路の計画路線に指定 |
平成 7年 4月 |
あぶくま高原自動車道建設事務所が平田村大字永田に設置
矢吹町内〜R118号(2工区)及び小野町(現道)〜小野IC(8工区)が地域高規格道路の整備区間に指定 |
平成 7年 8月 |
矢吹IC〜矢吹町内(1工区)が地域高規格道路の整備区間に指定
R49〜小野町(現道)間が地域高規格道路の調査区間に指定 |
平成 8年度〜 |
矢吹町の未着手区間について事業着手 |
平成 8年 8月 |
R118号〜玉川村内(3工区)が地域高規格道路の整備区間に指定
福島空港〜R49号(4・5・6工区)が地域高規格道路の調査区間に指定 |
平成 9年 3月 |
あぶくま高原自動車道建設事務所新庁舎落成 |
平成 9年度〜 |
玉川村のR118号〜福島空港間について事業着手 |
平成10年12月 |
R49号〜小野町(現道)間が地域高規格道路の整備区間に指定 |
平成13年 3月 |
矢吹IC〜玉川IC間(10.5km)が供用開始 |
平成14年 9月 |
玉川IC〜福島空港IC間(3.1km)が供用開始 |
平成15年 9月 |
福島空港IC〜平田IC(4・5・6工区)が地域高規格道路の整備区間に指定 |
平成16年11月 |
平田IC〜小野IC間(8.6km)が供用開始 |
平成17年4月〜 |
福島空港IC〜平田IC(4・5・6工区)の平成22年度供用を目指し、整備中 |
平成21年3月 |
蓬田PA〜平田IC間(3.3km)が供用開始 |
平成21年8月 |
福島空港IC〜石川母畑IC間(3.5km)が供用開始 |
平成23年3月 |
石川母畑IC〜蓬田PA間(6.9km)供用開始
全線(矢吹IC〜小野IC間 35.9km)が開通 |
